#开杠有理 第二季 第五期来啦!

2025年#开杠有理 活动全新启程,在5月19日-6月30日的每周三开杠,我们围绕行业文件、政策理解,实际业务过程争议,行业证书,行业热点、发展方向,职业、专业的选择等方向开展话题活动,为建筑行业圈内人提供一个讨论交流的园地。

本周开杠话题:栏杆扶手的计算

在项目实践中,建筑面积的计算产生争议较多。因各自所处的立场不同,所执观点各不相同,今天我们来看一组案例,欢迎各位读者发表看法!
案例背景:
某住宅项目中双方约定的栏杆扶手计算规则为:按设计图示以栏杆、栏板中心线长度以延长米计算。 双方因为栏杆长度计算起始位置产生争议,甲方主张图示设计尺寸来计算,扣减因FS保温板所占工程量;乙方主张需以实际安装位置进行结算。
甲方:

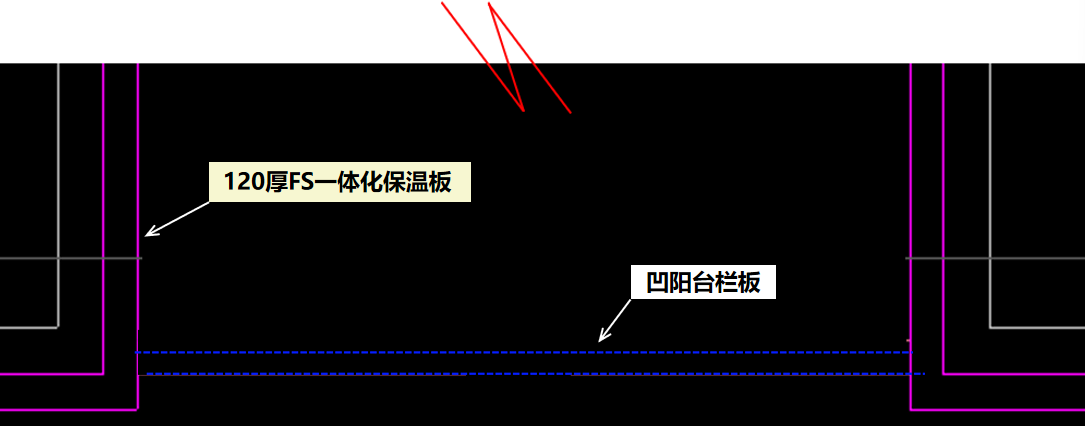

重计量时,审计按认为:图纸“图示”的栏杆、栏板长度非常明确,所以应按图纸的尺寸计算,扣除乙方“多算”的每侧120mm的工程量。(见下截图)

乙方:
1、平面图中的延长米确实是“图示”;

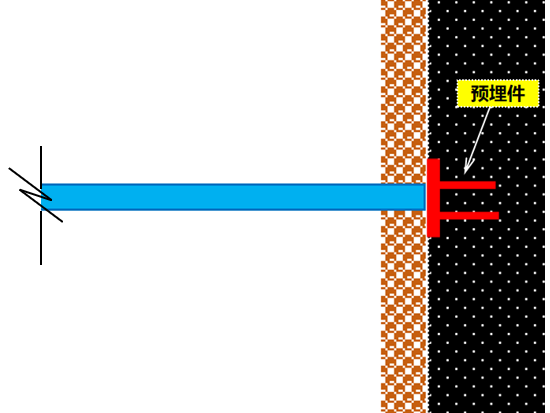

2、但索引的栏板节点也是“图示”(见下示意图),加上确实的施工实际(FS不能作为栏杆受力的附着点),这每侧120mm的工程量不能扣。

您赞同谁的观点呢?
甲方观点
严格按照约定计算规则来进行工程量结算
乙方观点
按照现场实际施工位置来进行工程量结算

微信扫描二维码
去投票
活动参与方式
FWXGX
#开杠有理第二季活动参与方式:
1.给您认同的观点投上一票
2.评论区发布您对支持一方的观点进行互动讨论评论要求:
支持甲方,则评论内容开头为:#我支持甲方#+观点内容
支持乙方,则评论内容开头为:#我支持乙方#+观点内容
本期话题活动截止时间:
6月11日 22:00
奖励规则:
1.针对活动期间,参与投票,即可有机会获得微信【红包】奖励;(数量有限,前100名有机会可获得现金红包)
去投票
2.互动评论区盖楼,和话题相关的有效评论可获得500积分奖励,累计1000积分可兑换~;
(内容下方评论区可参与互动评论)
其他说明:
1.由于红包抽奖原因,问卷星可能会对投票需要进行微信登录,还请大家知晓;
2. 不得恶意刷评论盖楼,否则主办方有权取消奖励资格;
3. 有效互动用户的积分发放,会在下一期活动开始前,进行发放,服务新干线平台会有提示,请您持续关注。
4. 活动最终解释权归主办方所有。
规则熟悉啦,快来投票吧~
甲方观点
扣除踢脚线下花岗岩工程量
乙方观点
按照原始设计,增加踢脚线工程量结算

微信扫描二维码
去投票





1、涂料墙面焕新秘籍:工艺标准+平米成本全透明
2、从工程造价管理角度谈建设工程现场签证
3、破碎锤破除混凝土道路及设备基础适用定额子目争议分析
4、EPC模式下“二次分包”违法吗?
5、项目经理、总工、总监:在工地上分别干啥?

1、楼地面块料计算,扣除踢脚线vs增加踢脚线,谁更有理? #开杠有理 第二季#第四期 附讨论结果及获奖名单
2、钢筋根数的计算,四舍五入和向上取整,哪个更合理?#开杠有理第二季#第三期 附讨论结果及获奖名单
3、飘窗建筑面积计算,施工、审计各持观点,谁对谁错 #开杠有理第二季#第二期 附讨论结果及获奖名单
4、定额规则 VS 实际施工,谁该为‘误差’买单?#开杠有理第二季#第一期

文 案:崔全林、石一雯
采 编:石一雯
审 核:黄衍祥
共28条评论
已发表1266篇文章
头条热榜 换一换
- 【马年】一马当先·我的开年第一标
- 扎心了!这些造价人的“至暗时刻”,你经历过几个?
- “2025年,超760万人逃离建筑行业了!” 逃离的是哪些人,这些人都去做什么了
- 一马当先|2026造价人第一标:招标文件到手,我是这么牵头、分工、研读的(附中建实战案例)
- 1 2026年工程服务取费标准完整版|收藏备查,告别议价踩坑
- 2 住建部明确:这 6 种情况不算 “挂证”!2026 年严打风暴下,别再被误判!
- 3 定额3∶7灰土的含量为何不是3∶7比? 简单的问题为何成了全国性的疑难杂症
- 4 造价按9%、发票开6%,这3%差价到底归谁?造价人必看,别再被甲方财务问懵!
- 5 湖北率先“炸掉”定额!2026新规震撼建筑业,企业生死大洗牌
- 6 定额组价既然偏离市场价,为何还不废除?
- 7 图纸“说明”了就等于“约定”了吗? ——总价合同下的超前钻勘察费争议解析
- 8 基坑支护从图审到结算对量核心要点——中建五局一线实战经验分享
- 9 为什么住宅楼一般建到33层就不建了?
- 10 害人的税率
- 11 终于!2026年一级造价工程师考试时间确定!
- 12 园林景观园建工程量计算&识图
- 13 “合价包干”的措施费,当真一成不变吗? ——基于某综合开发项目结算争议的深度剖析
- 14 刚入行的小白一定要知道的“造价审计流程及技巧”
- 15 0.8m 电缆沟 2:1 放坡该不该算?10 位造价专家竟 9 个答错!
- 16 一马当先|我的开年第一标 · 复盘万把来元的市场价,为何编出了三万多的控制价?
- 17 结算、决算、施工签证、工程量、审计计算难点解答汇总
- 18 “情理”与“法理”的交融与界分:新定额能否成为调整合同工期的“救命稻草”?
- 19 如何控制工程造价全过程
- 20 一马当先|开年首篇:湿陷性黄土地区市政砖砌检查井施工工艺、预算编制、成本控制三位一体总结
- 21 从《2025年建筑业发展统计分析》数据,看“冰火交融”建筑业的新变局
- 22 关于【广东】粤标定函【2025】22号文中费率计价费用组成划分调整部分功能使用的说明
- 23 一马当先丨AI重构造价咨询:从算量计价到价值赋能的转型
- 24 有一种大神:可以不用电子版CAD图纸做造价
- 25 工程竣工结算的审计项目内容
- 26 “不平衡报价”的翻车现场:低价中标后的成本失控
- 27 墙柱面工程劳务分包价格
- 28 脚手架工程劳务分包价格
- 29 造价过程中的这些“价”你都搞清没?
- 30 年后第一周:一级造价师核心考点压缩版整理
- 31 政府投资项目建设单位工程款(预付款、进度款、结算款、质保金)支付指南
- 32 陕西2025新计价结算实战答疑系列(一)
- 33 未结合定额人材机组成,重复套用定额
- 34 一级造价师考试高频考点的结构化整理与复习应用
- 35 一根电渣压力焊,道尽工程人在质量、人情与定额间的半生挣扎
- 36 招投标文件对不上怎么办?24清单标准下的避坑指南!
- 37 “措施费合价包干”条款下,专业工程暂估价的措施费应如何计取?
- 38 装配式建筑的造价管控:从预制构件到现场装配
- 39 “不接受不平衡报价”,一句空洞约定就能推翻已标价工程量清单吗?
- 40 “十五五”电力规划核心解读与工民建造价转行电力实操指南(一)
- 41 甲供材与乙供材的造价界面管控:从采购到结算的闭环管理
- 42 如何应对工程结算审计过程中哪些佐证资料
- 43 一马当先——审计结论≠结算价格:工程结算应回归合同本源与民事合意
- 44 钢筋混凝土工程劳务分包指导价
- 45 一马当先启新程|造价新手首担开年第一标,成长进阶+成本报价复盘全解析#马年开年第一标
- 46 从“包干争议”到“动态调整”--基于2024计价规范的措施费管理变革
- 47 真空井点降水劳务分包指导价
- 48 低价中标后如何控制成本
- 49 博弈成本与审计
- 50 设计变更与工程签证的边界划分及造价争议化解
