设计变更与工程签证的边界划分及造价争议化解
算客工场-海量项目
2天前
|
1334阅读
3
赞
在工程造价管控中,设计变更与工程签证是引发费用调整、工期变化最频繁的两类文件,也是结算争议的 “重灾区”。实践中大量项目存在以签代变、以变代签、边界混淆、重复计价、责任不清等问题,直接导致造价失控、结算久拖不决。只有把边界划清、流程理顺、责任落位、计价规则统一,才能从源头减少争议,实现变更与签证的规范化、可追溯、可核算。

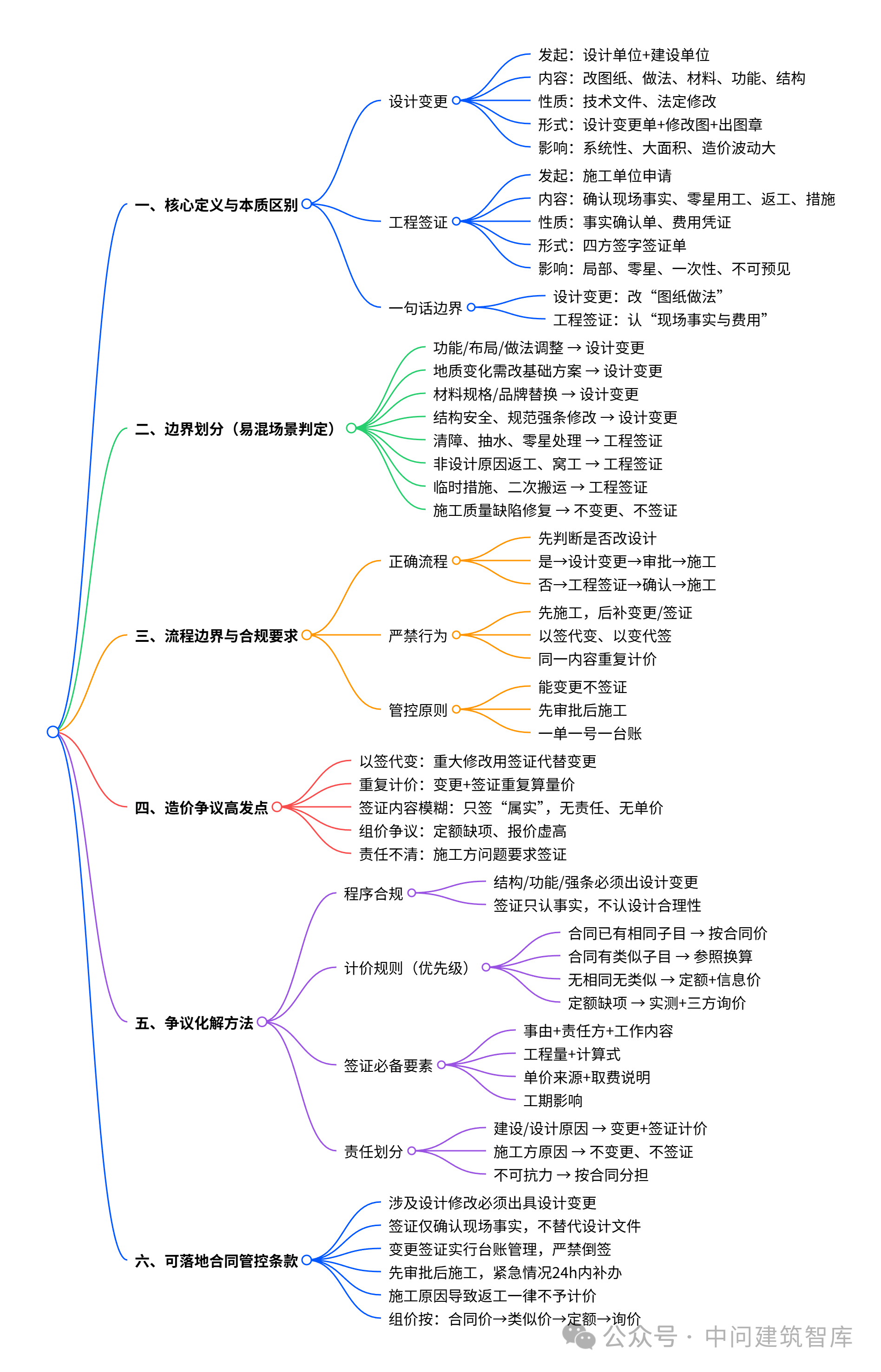

一、先把概念说透:设计变更与工程签证的本质区别
1. 设计变更
发起主体
:以设计单位为主,建设单位确认。 触发原因
:原设计不合理、规范更新、使用功能调整、结构安全优化、地质条件与勘察不符等。 内容性质
:对图纸、做法、标准、材料、尺寸、功能的正式修改,属于技术文件的法定调整。 效力形式
:必须出具设计变更通知单、修改图纸、变更说明,加盖设计出图章。 造价影响
:通常系统性、大面积、结构性影响工程量、单价、措施费、工期。
2. 工程签证
发起主体
:施工单位申请,监理、建设单位审核确认。 触发原因
:现场实际与合同 / 图纸不一致、零星用工、机械停滞、材料二次搬运、局部处理、非设计原因的返工、措施调整等。 内容性质
:对现场发生的事实、工程量、费用、工期的确认,属于 “事实确认单”,不是设计修改。 效力形式
:以工程签证单形式,四方(施工 / 监理 / 建设 / 造价)签字确认。 造价影响
:多为局部、零星、一次性、不可预见的费用与工期增补。
一句话总结:设计变更改 “图纸与做法”,工程签证认 “现场事实与费用”。
二、边界划分:四类最容易混淆的场景与判定标准
1. 功能调整、做法改变
房间布局改变、墙体移位、屋面防水等级提高、外墙保温做法改变 → 属于设计变更 仅因现场施工困难要求简化做法、降低标准 → 不属于变更,原则上不签证、不增价
2. 地质条件变化
地基承载力不足、地下障碍物、古墓、流沙、淤泥需修改基础方案 → 先设计变更,再按变更施工 仅清障、抽水、临时加固、零星处理 → 可按事实办理工程签证
3. 材料与设备替换
设计指定品牌 / 型号 / 规格取消,替换为其他规格 → 设计变更 因缺货临时换用同档次材料,价格不提高 → 可不走变更,办签证确认事实
4. 返工与修复
设计错误导致返工 → 设计变更 + 签证确认返工量 施工质量缺陷、擅自改动导致返工 → 不变更、不签证、费用自负
三、流程边界:变更与签证必须 “先后有序”
正确流程
出现问题 / 需求 判断是否需要改设计
是 → 走设计变更 否 → 走工程签证 变更 / 签证批准 再施工、再计量、再计价
严禁流程
先施工,后补变更 用签证代替变更,“以签代变” 一份内容既走变更又签证,重复计价
管控原则:能走变更的不走签证;能事前审批的不事后追认。
四、造价争议高发点与化解方法
1. 争议一:以签代变,把重大修改当成零星签证
表现:结构改动、功能调整、屋面做法整体改变,只办签证不出设计变更。 风险:程序不合规,结算审计直接剔除。 化解: 凡是涉及结构、安全、使用功能、规范强制性条文的修改,一律强制出具设计变更。 签证只确认事实、工程量、工期,不替代设计文件效力。
2. 争议二:变更与签证重复计价
表现:变更已算一遍量价,签证又把同一项工作再报一次。 化解: 建立变更 + 签证台账,一一对应,闭合管理。 同一工作内容,只取一次费用,按 “变更优先、签证补充” 原则执行。
3. 争议三:只签证,不明确责任与计价依据
表现:签证只写 “情况属实”,不写原因、责任、单价、计取方式。 化解:一张合格签证必须包含: 事由(为什么发生) 责任方(谁承担费用) 工作内容、工程量、计算式 单价来源(合同价 / 定额 / 市场价) 是否含管理费、利润、税金 是否影响工期
4. 争议四:合同约定不清,单价漫天要价
表现:变更签证重新组价时,施工方报高价,双方僵持不下。 化解(通用计价顺序): 合同已有相同子目 → 按合同单价
合同有类似子目 → 参照换算
合同无相同无类似 → 按定额 + 信息价组价
定额缺项 → 三方实测 + 市场询价确认
五、可直接落地的管控规则(建议写入合同)
凡涉及设计内容修改,必须出具正式设计变更,否则不予计价。 工程签证仅确认现场事实,不确认设计合理性与合规性。 变更与签证实行一单一号一台账,严禁补签、倒签、涂改。 所有变更签证必须先审批、后施工,紧急抢险需 24 小时内补办手续。 因施工方原因造成的返工、整改、修补,一律不予变更、不予签证。 重新组价按:合同价 → 类似价 → 定额信息价 → 市场询价 顺序执行。
六、结语
设计变更与工程签证的核心矛盾,从来不是 “能不能加钱”,而是边界不清、程序倒置、责任模糊、依据不足。
设计变更管 “技术与做法”
工程签证管 “事实与费用”
把这两条线划清楚、流程走规范、依据留完整,绝大多数造价争议都能从源头化解,既保障施工单位合理收益,也守住建设单位成本底线,实现项目全过程造价可控、结算顺畅。

算客工场工程行业技术服务众包平台,专注造价咨询
免责声明:文中部分素材来源网络,仅供学习参考,其内容并不代表本公众号赞同其观点或对其真实性、准确性负责,版权归原作者所有,如果侵害了原作者的合法权益或者原作者不希望被转载,请联系我们删除!!!!!!
共28条评论
全国最大一站式工程咨询服务平台
已发表2943篇文章
头条热榜 换一换
- 【马年】一马当先·我的开年第一标
- 扎心了!这些造价人的“至暗时刻”,你经历过几个?
- “2025年,超760万人逃离建筑行业了!” 逃离的是哪些人,这些人都去做什么了
- 一马当先|2026造价人第一标:招标文件到手,我是这么牵头、分工、研读的(附中建实战案例)
- 1 2026年工程服务取费标准完整版|收藏备查,告别议价踩坑
- 2 住建部明确:这 6 种情况不算 “挂证”!2026 年严打风暴下,别再被误判!
- 3 定额3∶7灰土的含量为何不是3∶7比? 简单的问题为何成了全国性的疑难杂症
- 4 造价按9%、发票开6%,这3%差价到底归谁?造价人必看,别再被甲方财务问懵!
- 5 湖北率先“炸掉”定额!2026新规震撼建筑业,企业生死大洗牌
- 6 定额组价既然偏离市场价,为何还不废除?
- 7 图纸“说明”了就等于“约定”了吗? ——总价合同下的超前钻勘察费争议解析
- 8 基坑支护从图审到结算对量核心要点——中建五局一线实战经验分享
- 9 为什么住宅楼一般建到33层就不建了?
- 10 害人的税率
- 11 终于!2026年一级造价工程师考试时间确定!
- 12 园林景观园建工程量计算&识图
- 13 “合价包干”的措施费,当真一成不变吗? ——基于某综合开发项目结算争议的深度剖析
- 14 刚入行的小白一定要知道的“造价审计流程及技巧”
- 15 0.8m 电缆沟 2:1 放坡该不该算?10 位造价专家竟 9 个答错!
- 16 一马当先|我的开年第一标 · 复盘万把来元的市场价,为何编出了三万多的控制价?
- 17 结算、决算、施工签证、工程量、审计计算难点解答汇总
- 18 “情理”与“法理”的交融与界分:新定额能否成为调整合同工期的“救命稻草”?
- 19 如何控制工程造价全过程
- 20 一马当先|开年首篇:湿陷性黄土地区市政砖砌检查井施工工艺、预算编制、成本控制三位一体总结
- 21 从《2025年建筑业发展统计分析》数据,看“冰火交融”建筑业的新变局
- 22 关于【广东】粤标定函【2025】22号文中费率计价费用组成划分调整部分功能使用的说明
- 23 一马当先丨AI重构造价咨询:从算量计价到价值赋能的转型
- 24 有一种大神:可以不用电子版CAD图纸做造价
- 25 工程竣工结算的审计项目内容
- 26 “不平衡报价”的翻车现场:低价中标后的成本失控
- 27 墙柱面工程劳务分包价格
- 28 脚手架工程劳务分包价格
- 29 造价过程中的这些“价”你都搞清没?
- 30 年后第一周:一级造价师核心考点压缩版整理
- 31 政府投资项目建设单位工程款(预付款、进度款、结算款、质保金)支付指南
- 32 陕西2025新计价结算实战答疑系列(一)
- 33 未结合定额人材机组成,重复套用定额
- 34 一级造价师考试高频考点的结构化整理与复习应用
- 35 一根电渣压力焊,道尽工程人在质量、人情与定额间的半生挣扎
- 36 招投标文件对不上怎么办?24清单标准下的避坑指南!
- 37 “措施费合价包干”条款下,专业工程暂估价的措施费应如何计取?
- 38 装配式建筑的造价管控:从预制构件到现场装配
- 39 “不接受不平衡报价”,一句空洞约定就能推翻已标价工程量清单吗?
- 40 “十五五”电力规划核心解读与工民建造价转行电力实操指南(一)
- 41 甲供材与乙供材的造价界面管控:从采购到结算的闭环管理
- 42 如何应对工程结算审计过程中哪些佐证资料
- 43 一马当先——审计结论≠结算价格:工程结算应回归合同本源与民事合意
- 44 钢筋混凝土工程劳务分包指导价
- 45 一马当先启新程|造价新手首担开年第一标,成长进阶+成本报价复盘全解析#马年开年第一标
- 46 从“包干争议”到“动态调整”--基于2024计价规范的措施费管理变革
- 47 真空井点降水劳务分包指导价
- 48 低价中标后如何控制成本
- 49 博弈成本与审计
- 50 设计变更与工程签证的边界划分及造价争议化解
