一根电渣压力焊,道尽工程人在质量、人情与定额间的半生挣扎
彭工聊造价
2026-02-09
|
2059阅读
2
赞
清晨,同事问我陕西25和09两版定额,电渣压力焊该怎么实操。我拆解完新旧定额的差异和实操思路后,思绪一下子跌回了十几年前的施工现场,那些和施工单位和监理公司斗智斗勇的日子历历在目。

刚毕业那会儿在一线做监理员,每天戴着安全帽在工地“瞎转悠”,由于性格原因,我对施工技术、规范、图纸很爱钻研,施工单位同龄人会的技术我也会点,上大学那会工程制图和CAD学得比较好,经常帮总工画个图之类的,和参建单位相处也算融洽。

但最有趣最难忘的就是:有段时间公司出了个质量验收和见证取样的标准,我随即要求施工单位在墙柱原位取电渣压力焊送检试件。在现场待过的人都知道,直螺纹或者电渣焊施工完了,都不愿意从墙柱钢筋上切试件去送检,切下来很简单,但后面还得想办法搭接上或者继续焊上。稍不注意某轴线的墙柱忘记处理了,木工会直接把模就合上了......
原位取样意味着要在已经绑扎好的钢筋接头处直接取样,一旦取样不合格,就要返工整改,不仅耽误工期,劳务队的钢筋班组还要承担不小的损失,施工现场大多会专门焊接一捆很“漂亮”的试件专门应付送检。记得当时我提出原位取样的要求时,施工单位的技术总工、栋号长、质量员、钢筋代班都是各种说辞和理由,让少取几个样,或者挑几个看着“顺眼”的焊包取,由于我比较好说话就没有“按规范严格要求”,所以就没有像某监理仅仅要求施工方整改不合格的二次结构的植筋半夜被拉闸毒打。后来我又做施工总包单位的技术岗位,从此再也没有遇到过像我这么“好”的监理了,他不光“马凳、垫块、安全帽”这三板斧用得极其娴熟,让人哭笑不得,还让我严格按规范要求对直螺纹和电渣焊接头进行原位取样……,于是我也是说“*总、*工,别呀;就算在这里取了后面恢复质量肯定没这个好,实在要取就少取几个吧,挑那几个看着‘顺眼’的焊包取”……

这些诸多施工一线工作经历中的进退两难、又当矛又当顿的经历,至今想起来既有趣又无奈:一边是要坚守的质量底线,一边是施工方和监理公司管理和沟通的困难,还有行业里不成文的潜规则,这些情理法交织在一起像一团乱麻,把我们这代一线工程人夹在中间,满是卑微与无奈。

这不是谁的错,这只是那个基建狂魔时代工程行业的一个灰色缩影,恒大帝国崩塌、大量烂尾楼闲置,这些晴天霹雳和时代浪潮足以把一个电渣焊的接头通病问题淹没,显得微不足道。就算是那个时候,电渣压力焊的质量也全靠焊工的手艺和责任心,焊接缺陷难以靠总包和监理就能严格控制,取样送检也常被人情裹挟,不会因为一个监理员和实验员的见证取样就能改进多少,我们能做的,只是在规则边缘拼尽全力挣扎或妥协,那种“小心翼翼、如履薄冰的坚持”或“得过且过、差不多就好的从众”,都是这一代工程人能共情的共同回忆。

一晃十多年了,我早已退出一线施工和监理岗位,转型到造价领域。如今的思维模式,早已从“验收、旁站、报验、打灰”固化成了“定额、清单、成本、预算”,当年工地上的烟火气、争执声,渐渐被一张张造价报表、一串串数据取代。可每当想起那段青葱岁月,那些辛酸与坚守,依旧能轻易触动心底最柔软的地方:那是属于我们工程人的青春,也是行业迭代和下滑的印记。

废话不说了,借着和同事探讨的契机,简单梳理下电渣压力焊的施工和预算的相关要点,尤其是陕西25和09两版新旧定额的差异,实操部分点到为止,供陕西同行借鉴、其他地区讨论。
电渣压力焊的基础工艺

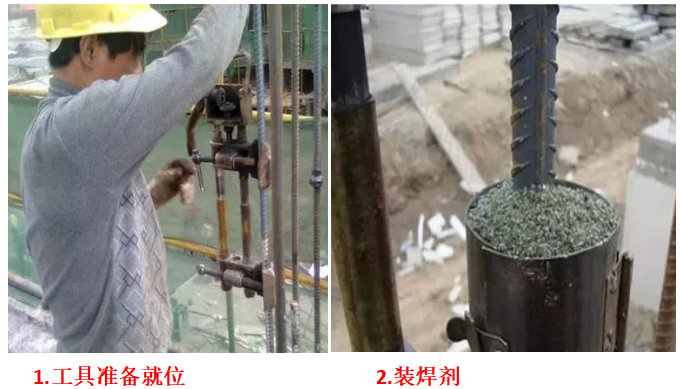

(1)工具准备就位,调试好焊机、夹具等设备;
(2)装入焊剂,填满钢筋接头间隙;

(3)利用电流产生的高温熔化焊剂加压使两端钢筋熔合;

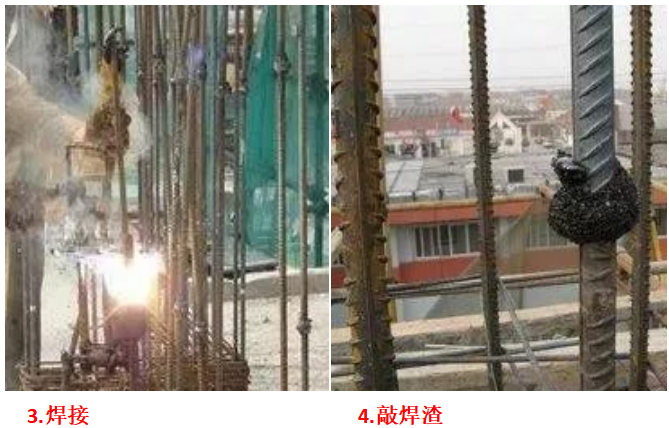

(4)人工敲除表面焊渣,检查焊包成型情况;

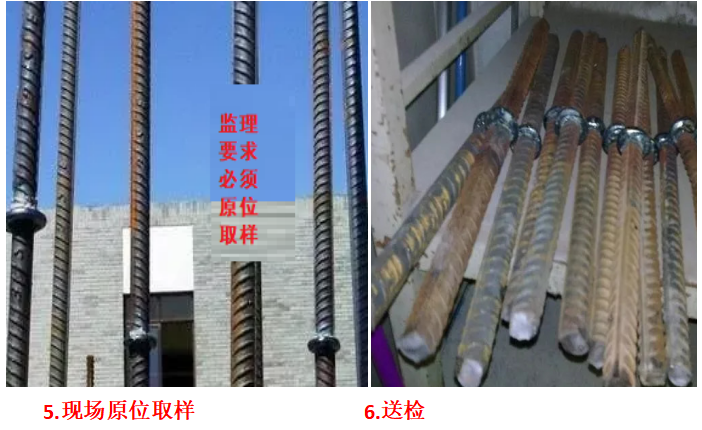

(5)现场原位取样,随机抽取试件;
(6)试件送检,检测接头强度是否符合规范要求。

电渣焊的适用部位和直径

从适用位置和直径来看,电渣压力焊主要用于竖向钢筋连接,比如框架柱、剪力墙、暗柱等构件的钢筋的连接。
常见直径多为Φ12-Φ32,Φ14-Φ20螺纹钢是最常采用的规格。稍微粗一点的直径可能都使用直螺纹接头了,这个要看施工组织设计的要求。
陕西25和09定额的规定

2009版陕西定额没有专门的电渣压力焊定额,Φ10以上(含Φ10)螺纹钢筋子目已综合电渣压力焊接因素,计算钢筋长度时,每个接头需按钢筋直径的5d计算损耗。这可是很多造价人容易漏算这部分,导致亏损,算与不算,全看造价人的业务能力和细心程度。

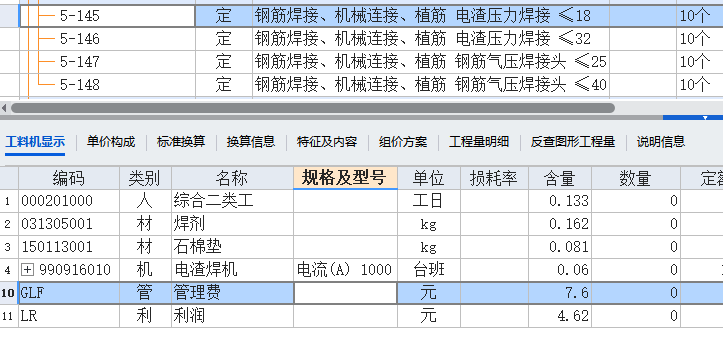

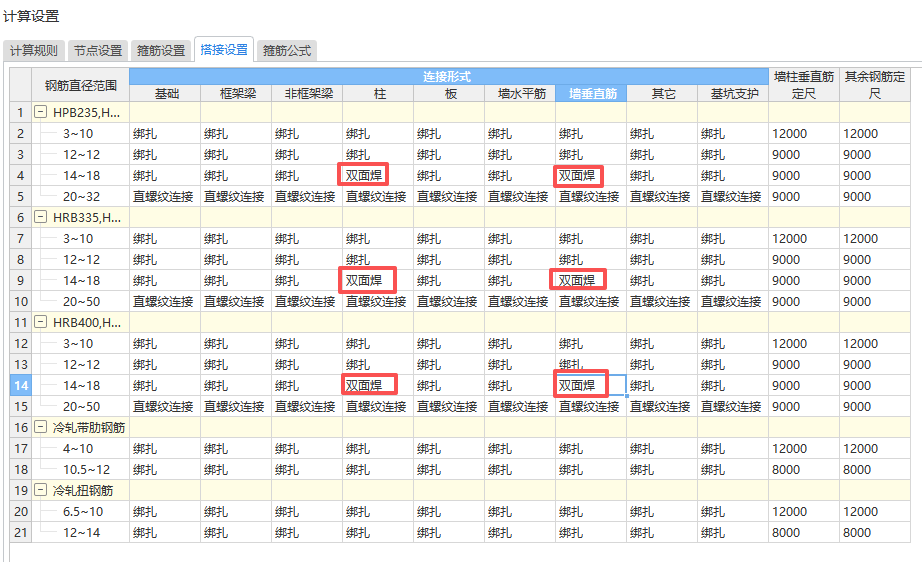

2025版陕西定额则做了优化,新增了专门的电渣压力焊定额,无需再计算5d损耗,只需按实际接头个数计量即可。定额明确,钢筋制作安装按绑扎和常规焊接考虑,电渣压力焊需另外计算,若实际用锥螺纹连接,可按直螺纹项目换算主材。



共28条评论
高级工程师、一级建造师、造价工程师、监理工程师、擅长土建和市政造价
已发表49篇文章
头条热榜 换一换
- 【马年】一马当先·我的开年第一标
- 扎心了!这些造价人的“至暗时刻”,你经历过几个?
- “2025年,超760万人逃离建筑行业了!” 逃离的是哪些人,这些人都去做什么了
- 一马当先|2026造价人第一标:招标文件到手,我是这么牵头、分工、研读的(附中建实战案例)
- 1 2026年工程服务取费标准完整版|收藏备查,告别议价踩坑
- 2 住建部明确:这 6 种情况不算 “挂证”!2026 年严打风暴下,别再被误判!
- 3 定额3∶7灰土的含量为何不是3∶7比? 简单的问题为何成了全国性的疑难杂症
- 4 造价按9%、发票开6%,这3%差价到底归谁?造价人必看,别再被甲方财务问懵!
- 5 湖北率先“炸掉”定额!2026新规震撼建筑业,企业生死大洗牌
- 6 定额组价既然偏离市场价,为何还不废除?
- 7 图纸“说明”了就等于“约定”了吗? ——总价合同下的超前钻勘察费争议解析
- 8 基坑支护从图审到结算对量核心要点——中建五局一线实战经验分享
- 9 为什么住宅楼一般建到33层就不建了?
- 10 害人的税率
- 11 终于!2026年一级造价工程师考试时间确定!
- 12 园林景观园建工程量计算&识图
- 13 “合价包干”的措施费,当真一成不变吗? ——基于某综合开发项目结算争议的深度剖析
- 14 刚入行的小白一定要知道的“造价审计流程及技巧”
- 15 0.8m 电缆沟 2:1 放坡该不该算?10 位造价专家竟 9 个答错!
- 16 一马当先|我的开年第一标 · 复盘万把来元的市场价,为何编出了三万多的控制价?
- 17 结算、决算、施工签证、工程量、审计计算难点解答汇总
- 18 “情理”与“法理”的交融与界分:新定额能否成为调整合同工期的“救命稻草”?
- 19 如何控制工程造价全过程
- 20 一马当先|开年首篇:湿陷性黄土地区市政砖砌检查井施工工艺、预算编制、成本控制三位一体总结
- 21 从《2025年建筑业发展统计分析》数据,看“冰火交融”建筑业的新变局
- 22 关于【广东】粤标定函【2025】22号文中费率计价费用组成划分调整部分功能使用的说明
- 23 一马当先丨AI重构造价咨询:从算量计价到价值赋能的转型
- 24 有一种大神:可以不用电子版CAD图纸做造价
- 25 工程竣工结算的审计项目内容
- 26 “不平衡报价”的翻车现场:低价中标后的成本失控
- 27 墙柱面工程劳务分包价格
- 28 脚手架工程劳务分包价格
- 29 造价过程中的这些“价”你都搞清没?
- 30 年后第一周:一级造价师核心考点压缩版整理
- 31 政府投资项目建设单位工程款(预付款、进度款、结算款、质保金)支付指南
- 32 陕西2025新计价结算实战答疑系列(一)
- 33 未结合定额人材机组成,重复套用定额
- 34 一级造价师考试高频考点的结构化整理与复习应用
- 35 一根电渣压力焊,道尽工程人在质量、人情与定额间的半生挣扎
- 36 招投标文件对不上怎么办?24清单标准下的避坑指南!
- 37 “措施费合价包干”条款下,专业工程暂估价的措施费应如何计取?
- 38 装配式建筑的造价管控:从预制构件到现场装配
- 39 “不接受不平衡报价”,一句空洞约定就能推翻已标价工程量清单吗?
- 40 “十五五”电力规划核心解读与工民建造价转行电力实操指南(一)
- 41 甲供材与乙供材的造价界面管控:从采购到结算的闭环管理
- 42 如何应对工程结算审计过程中哪些佐证资料
- 43 一马当先——审计结论≠结算价格:工程结算应回归合同本源与民事合意
- 44 钢筋混凝土工程劳务分包指导价
- 45 一马当先启新程|造价新手首担开年第一标,成长进阶+成本报价复盘全解析#马年开年第一标
- 46 从“包干争议”到“动态调整”--基于2024计价规范的措施费管理变革
- 47 真空井点降水劳务分包指导价
- 48 低价中标后如何控制成本
- 49 博弈成本与审计
- 50 设计变更与工程签证的边界划分及造价争议化解
