“24标准”新增“干湿土划分”25%含水率有多少可操作性?
大漠孤烟
2025-07-22
|
10838阅读
25
赞

“24标准”去年年尾颁布后,业内掀起了一波学习的浪潮。有面上的“七大变化”、“主要变化方向”;点上“与‘13规范’逐项对比”的官方推送解读;也有民间技术层面、造价成本层面、法律层面的交流探讨……由于“24标准”很多的调整变化颠覆了原清单计价的原则,且在今年9月1日后实施,所以持续的学习热至今未退。下面我窥斑见豹,用“24标准”的“干湿土划分”这个点,谈谈我个人学习的心得体会。
1、“干湿土”的“定额规则”与“24标准规则”

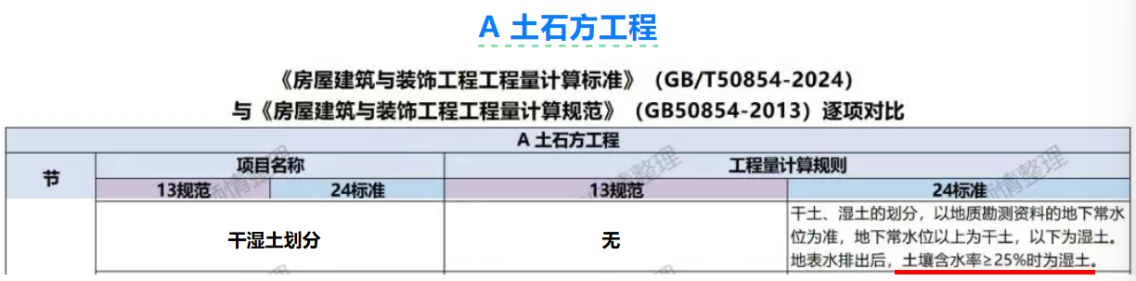

24标准:对比“13规范”,“24标准”新增了“干湿土”含水率25%的量化标准:“干土、湿土的划分,以地质勘测资料的地下常水位为准,地下常水位以上为干土,以下为湿土。地表水排出后,土壤含水率≥25%时为湿土。”(见下截图)

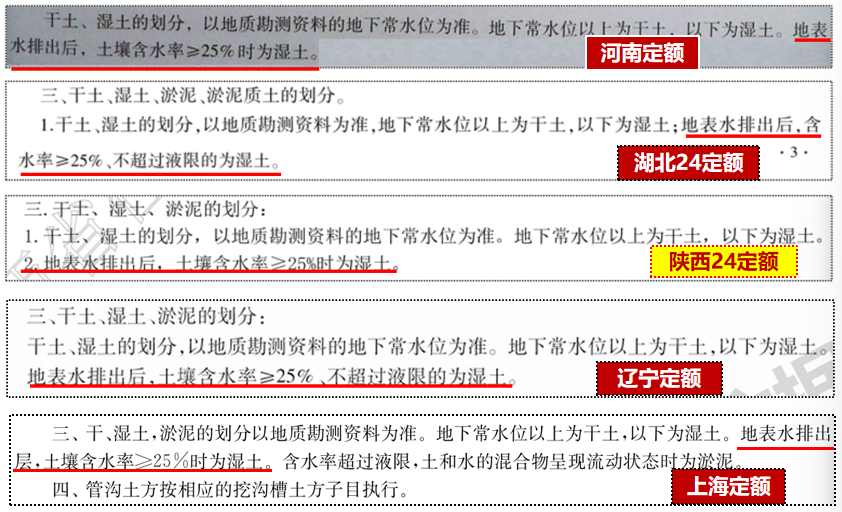

定额:再看全国各省市的定额计算规则,如:上海、宁夏、河南、湖北、陕西、辽宁、湖南定额…… 与“24标准”规则几乎完全一致:……地表水排出后,土壤含水率≥25%时为湿土。(见下截图)

定额的计算规则,适用于定额结算的工程(只是现在很少有这样结算形式的工程),但按定额计算规则执行,很是繁琐:
1、工程开工前,首先需证实积水的合法性,按“方案领先”的原则做好相应的施工方案,并取得甲方、监理的批准;
2、工程开工后,对排水后的含水率进行委托检测,过程中收集好完整资料,并办好相关的手续。如此,竣工结算时方能结算到该部分的费用。
正可谓:
说来容易执行繁,
实际过程不简单。
商技合作多协同,
方能做好预结算。
2、“24标准”25%含水率的量化有多少可操作性?
区别于静态模式的定额计价(定额计价的特征:价格 = 定额 + 取费 + 文件规定,是静态的计价模式),清单计价是动态的计价模式,属于全面成本管理的范畴。所以,我对“24标准”25%含水率量化的可操作性有很多的不解:
1、招标清单、招标控制价的编制阶段,工程尚未动工,谁能确定降水排水后实际的含水率是≥25.0%,还是<25.0%?含水土壤的厚度范围是多少? 答案是:可能大,也可能小,没有确切的数据支撑,谁也不能确定。

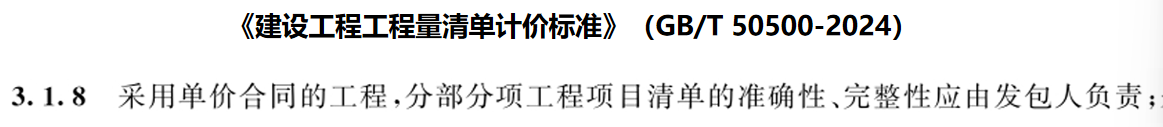

除了甲方在“三通一平”时排水已经做好,且有完整的报告书,对这种可能的双重答案,编制者在编制时根本无法确定。否则,编大了,你自己吃亏;编小了,一旦清单描述与实际不符(总价工程除外),中标人日后提出索赔,你就得对清单的“准确性、完整性”负责(见下截图)。问题是:你想负责吗?答案显而易见。

2、25.0%是具体的量化数据,不能是大概估计数。量化的数据是严谨的,理论上应由有资质的试验室出具,此时工程尚未动工,哪来具体量化的数值?

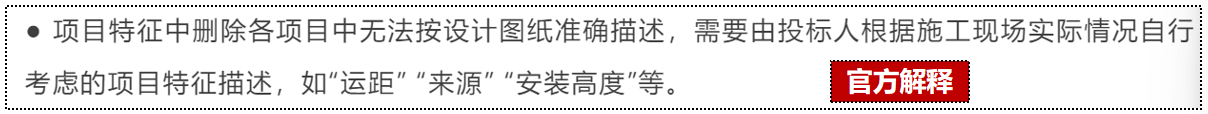

3、因此时一般不可能有准确的量化数据,如你用“24标准”的“无法按设计图纸准确描述,需要由投标人根据施工现场实际情况自行考虑的项目特征描述”来解释(见下截图),招标清单、控制价按积累的历史经验数据编制,让投标人自行考虑。那么,这25.0%的具体量化还有什么意义?“标准”的严谨性在哪里?可操作性又在哪?

“便于计量计价、减少争议”是“24标准”的宗旨之一,既然“运距”、“来源”,甚至有些可以表达的“安装高度”都列为了“无法按设计图纸准确描述”,何必增加严谨的量化含水率数值,给自己穿小鞋、增麻烦呢?
如非要与“13规范”比,那就是在逻辑上似乎严密一些罢了。所以,我认为,“24标准”新增的“干湿土划分”25%的量化,可操作性不大,象征意义大于实际意义。
3、说在最后
1、本文讨论的不是“标准”的合理不合理,意在通过分析弄清事物的底层逻辑,从而更好的理解“24标准”、用好“24标准”,进而掌握成本。因为当下的年轻预算员中,定额思维的现象非常普遍。而“24标准”后,需要我们的是更多的“总价思维”、“成本思维”,而不是定额思维;
2、当前年轻的预算员,工地概念模糊、现场知识薄弱、预算脱离施工的现象比较突出,基础不扎实、最基本的施工工艺没怎么掌握的大有人在……故事只想诠释:什么是“对定额、清单、成本的理解深度,取决于对工艺的理解深度,取决于基础的厚度”;什么叫“懂施工,预算才更精”;
3、假如含水率合同条件允许调整(概率很小),那么,做好过程的控制是多么的重要。否则留到最后结算时,要数据没数据,要资料没资料,将极其被动;
4、本故事的启发:
01)、实践、经验的积累与沉淀是多么的重要;
02)、“24标准”后“让你的造价事业再次伟大”的是:厚实的基础;施工、预算、成本三位的一体。乃学习“24标准”的根本所在。
共28条评论
已发表39篇文章
头条热榜 换一换
- 【马年】一马当先·我的开年第一标
- 扎心了!这些造价人的“至暗时刻”,你经历过几个?
- “2025年,超760万人逃离建筑行业了!” 逃离的是哪些人,这些人都去做什么了
- 一马当先|2026造价人第一标:招标文件到手,我是这么牵头、分工、研读的(附中建实战案例)
- 1 2026年工程服务取费标准完整版|收藏备查,告别议价踩坑
- 2 住建部明确:这 6 种情况不算 “挂证”!2026 年严打风暴下,别再被误判!
- 3 定额3∶7灰土的含量为何不是3∶7比? 简单的问题为何成了全国性的疑难杂症
- 4 造价按9%、发票开6%,这3%差价到底归谁?造价人必看,别再被甲方财务问懵!
- 5 湖北率先“炸掉”定额!2026新规震撼建筑业,企业生死大洗牌
- 6 定额组价既然偏离市场价,为何还不废除?
- 7 图纸“说明”了就等于“约定”了吗? ——总价合同下的超前钻勘察费争议解析
- 8 基坑支护从图审到结算对量核心要点——中建五局一线实战经验分享
- 9 为什么住宅楼一般建到33层就不建了?
- 10 害人的税率
- 11 终于!2026年一级造价工程师考试时间确定!
- 12 园林景观园建工程量计算&识图
- 13 “合价包干”的措施费,当真一成不变吗? ——基于某综合开发项目结算争议的深度剖析
- 14 刚入行的小白一定要知道的“造价审计流程及技巧”
- 15 0.8m 电缆沟 2:1 放坡该不该算?10 位造价专家竟 9 个答错!
- 16 一马当先|我的开年第一标 · 复盘万把来元的市场价,为何编出了三万多的控制价?
- 17 结算、决算、施工签证、工程量、审计计算难点解答汇总
- 18 “情理”与“法理”的交融与界分:新定额能否成为调整合同工期的“救命稻草”?
- 19 如何控制工程造价全过程
- 20 一马当先|开年首篇:湿陷性黄土地区市政砖砌检查井施工工艺、预算编制、成本控制三位一体总结
- 21 从《2025年建筑业发展统计分析》数据,看“冰火交融”建筑业的新变局
- 22 关于【广东】粤标定函【2025】22号文中费率计价费用组成划分调整部分功能使用的说明
- 23 一马当先丨AI重构造价咨询:从算量计价到价值赋能的转型
- 24 有一种大神:可以不用电子版CAD图纸做造价
- 25 工程竣工结算的审计项目内容
- 26 “不平衡报价”的翻车现场:低价中标后的成本失控
- 27 墙柱面工程劳务分包价格
- 28 脚手架工程劳务分包价格
- 29 造价过程中的这些“价”你都搞清没?
- 30 年后第一周:一级造价师核心考点压缩版整理
- 31 政府投资项目建设单位工程款(预付款、进度款、结算款、质保金)支付指南
- 32 陕西2025新计价结算实战答疑系列(一)
- 33 未结合定额人材机组成,重复套用定额
- 34 一级造价师考试高频考点的结构化整理与复习应用
- 35 一根电渣压力焊,道尽工程人在质量、人情与定额间的半生挣扎
- 36 招投标文件对不上怎么办?24清单标准下的避坑指南!
- 37 “措施费合价包干”条款下,专业工程暂估价的措施费应如何计取?
- 38 装配式建筑的造价管控:从预制构件到现场装配
- 39 “不接受不平衡报价”,一句空洞约定就能推翻已标价工程量清单吗?
- 40 “十五五”电力规划核心解读与工民建造价转行电力实操指南(一)
- 41 甲供材与乙供材的造价界面管控:从采购到结算的闭环管理
- 42 如何应对工程结算审计过程中哪些佐证资料
- 43 一马当先——审计结论≠结算价格:工程结算应回归合同本源与民事合意
- 44 钢筋混凝土工程劳务分包指导价
- 45 一马当先启新程|造价新手首担开年第一标,成长进阶+成本报价复盘全解析#马年开年第一标
- 46 从“包干争议”到“动态调整”--基于2024计价规范的措施费管理变革
- 47 真空井点降水劳务分包指导价
- 48 低价中标后如何控制成本
- 49 博弈成本与审计
- 50 设计变更与工程签证的边界划分及造价争议化解
