如何破解土方工程中虚实方系数换算的正确应用
造价小匠
2025-05-09
|
13028阅读
2
赞
在工程结算审计阶段,多数都会遇到土方工程,也正是由于其特殊性,工程量大,施工条件复杂;土方工程多为露天作业,施工受到地区、气候、水文地质和工程地质等条件的影响,而且最后结算阶段,属于隐蔽工程,复核其工程量也仅能从工程资料进行核对。因此也是施工单位在结算阶段重点争取的内容之一,也是利润点比较高的分部工程。这也就成为了结算审计的重点。
一、土方状态定义
虚方:未经碾压,堆积时间≤1年的土壤;
自然方:未经扰动的自然状态的土方;
实方:填筑(回填)并经过压实后的成品方;
二、争论焦点土方案列
项目案例:双方争议的焦点是关于土方的虚实之间的工程量的认知不同,导致项目久拖未结。下面我就简单的介绍一下工程的争议事项。
某教学楼项目土方工程,投标预算中显示有三项土方工程清单项:分别是挖基础土方,基坑回填、余土外运,对所涉及的施工内容无争议,但对工程量清单量却挣的下不了台,主要焦点是回填土方按设计要求需要夯填,施工单位认为既然夯填,土方就是压实方,挖出来土方由自然方变为了虚方,压实方那就应该在自然方工程量乘以1.3变为虚方,虚方再乘以0.67变为压实方。
在不考虑相关系数的情况下挖土1600m³,扣除基础部分所占体积620m³,填方就是980m³,外运为620m³。施工单位对挖方工程量无不同意见,认为回填土方就成为需要回填自然方土方体积980*1.15=1127m³,认为实际回填土方为980m³还要再回填147m³,才能满足压实要求。外运土方工程量1600-1127=473m³,外运土方也成为虚方,还再需要473*1.3=614.9m³。并给出如下的计算依据:

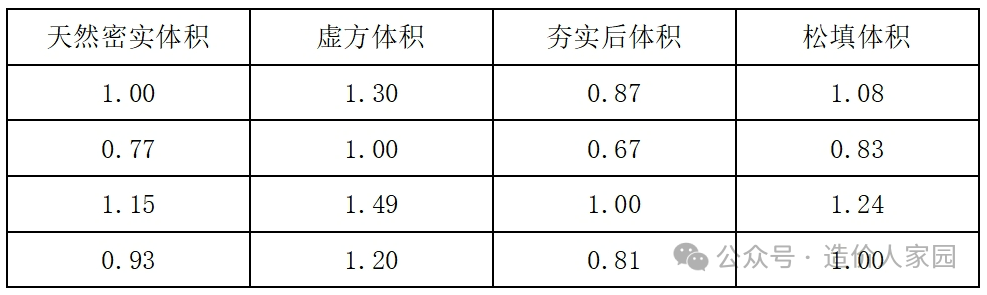

依据一、土方体积折算系数表
依据二、陕西省09定额消耗量土方计算说明:
机械土方体积以挖掘前的天然密实体积(自然方)为准计算,碾压工程按压实方计算。
看似一切严格按照规则计算,并无什么意见。尤其定额明明就说碾压工程按照压实方计算,这就需要压实体积,挖方是自然方,回填也是挖出来的自然方土方,就需要压实的系数了。
三、正确理解定额计算说明
定额作为时代的产物,是衡量工程造价的有效手段,制定统一的工程计算标准和工作内容,综合了相关内容,基本上都是综合定额,比如房建机械土方工程,就综合了土壤类别、施工机械类型、规格。针对上述争议问题,套用清单定额后,在工料机中就不难发现土方的虚实问题:

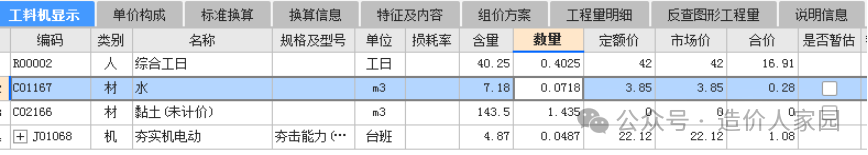

1.人工土方回填夯实

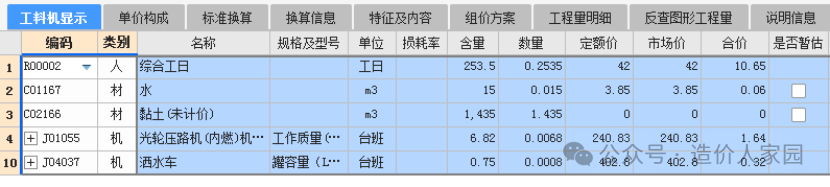

2.机械土方回填夯实

从述回填土方含量中,可以明显的看出1m³的回填土,消耗1.435m³的黏土,可以肯定的说,这已经考虑了相关系数。只是系数各省规定的不同而已。
这也就需要我们造价人员正确理解关于定额计算说明中,尤其是回填土方中按压实土方(压实方)计算,按正常思维理解,从1m³自然地面挖的土方,再回填夯实,是需要再外购土方,因为夯实了,紧扣实际过程和系数表的应用,看视这一连串的逻辑推断并无问题。那个环节出现了问题了,那就是如何正确理解定额计算说明,它反映的是回填土按设计体积计算的土方夯实量,只能说这里面的填土是密实状态。
多数省份也是规定土方的挖、推、装、运等体积均按开挖前的天然密实体积(自然方)计算,回填夯实、碾压定额均按压实后体积计算。
四、什么情况下需要换算系数
1.回填土方需要回运土方,套用相应定额应考虑自然方与压实方之间的换算;
2.土方外运应该在挖土自然方减去回填夯实方乘以系数后,按自然方考虑外运;
综上,土方在考虑回填作业、余土外运、缺土外购时,均需要按需要折算土方夯实体积为自然方。
本文出自:造价人家园
共28条评论
本号主打造价实用内容,案例、技巧分享。
已发表120篇文章
头条热榜 换一换
- 【马年】一马当先·我的开年第一标
- 扎心了!这些造价人的“至暗时刻”,你经历过几个?
- “2025年,超760万人逃离建筑行业了!” 逃离的是哪些人,这些人都去做什么了
- 一马当先|2026造价人第一标:招标文件到手,我是这么牵头、分工、研读的(附中建实战案例)
- 1 2026年工程服务取费标准完整版|收藏备查,告别议价踩坑
- 2 住建部明确:这 6 种情况不算 “挂证”!2026 年严打风暴下,别再被误判!
- 3 定额3∶7灰土的含量为何不是3∶7比? 简单的问题为何成了全国性的疑难杂症
- 4 造价按9%、发票开6%,这3%差价到底归谁?造价人必看,别再被甲方财务问懵!
- 5 湖北率先“炸掉”定额!2026新规震撼建筑业,企业生死大洗牌
- 6 定额组价既然偏离市场价,为何还不废除?
- 7 图纸“说明”了就等于“约定”了吗? ——总价合同下的超前钻勘察费争议解析
- 8 基坑支护从图审到结算对量核心要点——中建五局一线实战经验分享
- 9 为什么住宅楼一般建到33层就不建了?
- 10 害人的税率
- 11 “合价包干”的措施费,当真一成不变吗? ——基于某综合开发项目结算争议的深度剖析
- 12 园林景观园建工程量计算&识图
- 13 刚入行的小白一定要知道的“造价审计流程及技巧”
- 14 0.8m 电缆沟 2:1 放坡该不该算?10 位造价专家竟 9 个答错!
- 15 一马当先|我的开年第一标 · 复盘万把来元的市场价,为何编出了三万多的控制价?
- 16 结算、决算、施工签证、工程量、审计计算难点解答汇总
- 17 如何控制工程造价全过程
- 18 一马当先|开年首篇:湿陷性黄土地区市政砖砌检查井施工工艺、预算编制、成本控制三位一体总结
- 19 “情理”与“法理”的交融与界分:新定额能否成为调整合同工期的“救命稻草”?
- 20 关于【广东】粤标定函【2025】22号文中费率计价费用组成划分调整部分功能使用的说明
- 21 从《2025年建筑业发展统计分析》数据,看“冰火交融”建筑业的新变局
- 22 一马当先丨AI重构造价咨询:从算量计价到价值赋能的转型
- 23 防水附加层,定额含不含、清单列不列、审计给不给——90%造价人都算错过!
- 24 有一种大神:可以不用电子版CAD图纸做造价
- 25 工程竣工结算的审计项目内容
- 26 “不平衡报价”的翻车现场:低价中标后的成本失控
- 27 墙柱面工程劳务分包价格
- 28 脚手架工程劳务分包价格
- 29 造价过程中的这些“价”你都搞清没?
- 30 年后第一周:一级造价师核心考点压缩版整理
- 31 招投标文件对不上怎么办?24清单标准下的避坑指南!
- 32 政府投资项目建设单位工程款(预付款、进度款、结算款、质保金)支付指南
- 33 未结合定额人材机组成,重复套用定额
- 34 一级造价师考试高频考点的结构化整理与复习应用
- 35 一马当先|2026 造价人:以 AI 为矛,破行业新局
- 36 一个图纸没有,清单没有,实际无法避免的成本难题 · 为什么受伤的总是我?
- 37 “措施费合价包干”条款下,专业工程暂估价的措施费应如何计取?
- 38 装配式建筑的造价管控:从预制构件到现场装配
- 39 2026增值税新政:造价人的“冲击波”来了!
- 40 “不接受不平衡报价”,一句空洞约定就能推翻已标价工程量清单吗?
- 41 “十五五”电力规划核心解读与工民建造价转行电力实操指南(一)
- 42 甲供材与乙供材的造价界面管控:从采购到结算的闭环管理
- 43 如何应对工程结算审计过程中哪些佐证资料
- 44 一马当先——审计结论≠结算价格:工程结算应回归合同本源与民事合意
- 45 钢筋混凝土工程劳务分包指导价
- 46 从“包干争议”到“动态调整”--基于2024计价规范的措施费管理变革
- 47 一马当先启新程|造价新手首担开年第一标,成长进阶+成本报价复盘全解析#马年开年第一标
- 48 低价中标后如何控制成本
- 49 博弈成本与审计
- 50 设计变更与工程签证的边界划分及造价争议化解
